关于施工安全的会议纪要





会议时间:
2025年9月1日18:15时
会议地点:
第六合同段项目部会议室
主持人:
(第六合同段监理组组长)
参加人员:
监理组:组长、副组长及隧道监理工程师
项目部:
经理、总工、隧道专监、各隧道施工队长、技术员和工班长
会议议程:
一、隧道监理工程师通报当前隧道施工中存在的问题
二、项目部制定整改落实措施
三、监理组副组长、组长进一步加强隧道施工控制的要求
会议内容:

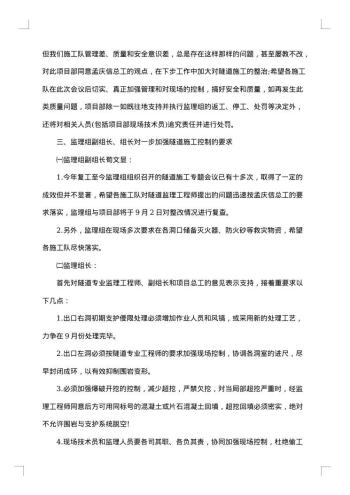

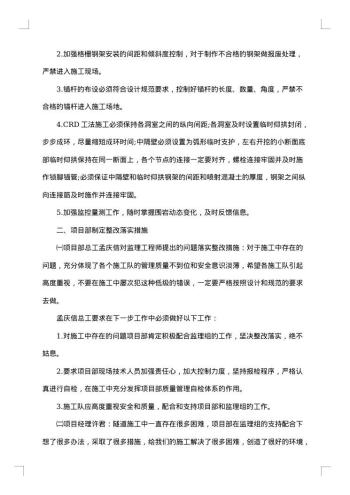

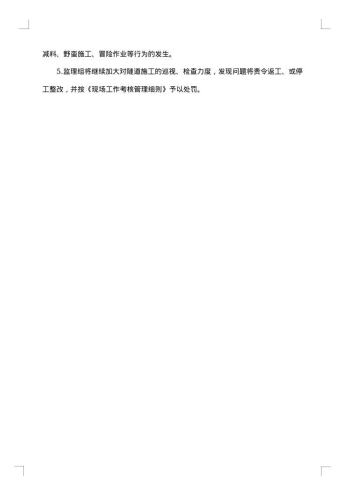

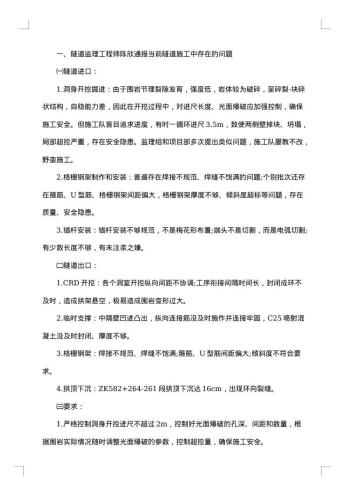

监理组童晓明组长首先说明:将军沟隧道是我合同段安全、质量、进度、费用控制的重点和难点。虽然将军沟隧道施工中一直存在诸多困难,如:围岩情况与设计不符,炸药、钢筋、水泥等主要材料供应紧张,资金缺口较大等,但在监理组和项目部的协同努力下,克服重重困难,采取多种措施,2025年XX月将军沟隧道的安全、质量和进度有了明显的改观,但不可忽视的是将军沟隧道施工中仍然存在一些问题,需引起我们高度重视,采取更为有效的措施,在确保安全和质量的前提下加快工程进度。
....
